專案管理的本質,不是填表,而是駕馭未來的不確定性
無論是需求變動、時程壓力、資源衝突,還是利害關係人的期待落差,PM 的核心任務始終是把模糊與風險轉成可管理、可溝通、可交付的節奏。
這門課以「一個本質、兩種典型、五大流程、十大知識領域」為骨架,再搭配 AI 工具箱,幫你把專案治理、風險預判與實戰文件生成串成一套完整方法。
理解瀑布式與敏捷式(Scrum)的差異,知道什麼類型的專案應該用什麼節奏來管理。
瀑布式用章程、WBS、關鍵路徑、PPA、EVM 與變更管制;敏捷式用 Product Backlog、Sprint 與燃盡圖,把專案轉成可執行、可監控的計畫。
把 AI 用在草擬章程、拆解工作、分析風險與判讀績效,縮短第一版產出的時間。
PM 真正要處理的不是文件本身,而是未來會怎麼變、出了狀況怎麼應對、團隊如何持續對齊。
需求穩定時適合瀑布式,變化快速時更需要敏捷式。選錯節奏,專案成本會被放大。
從草擬章程、WBS、PPA 到 EVM 解讀,AI 能加速你完成第一輪分析與溝通準備。

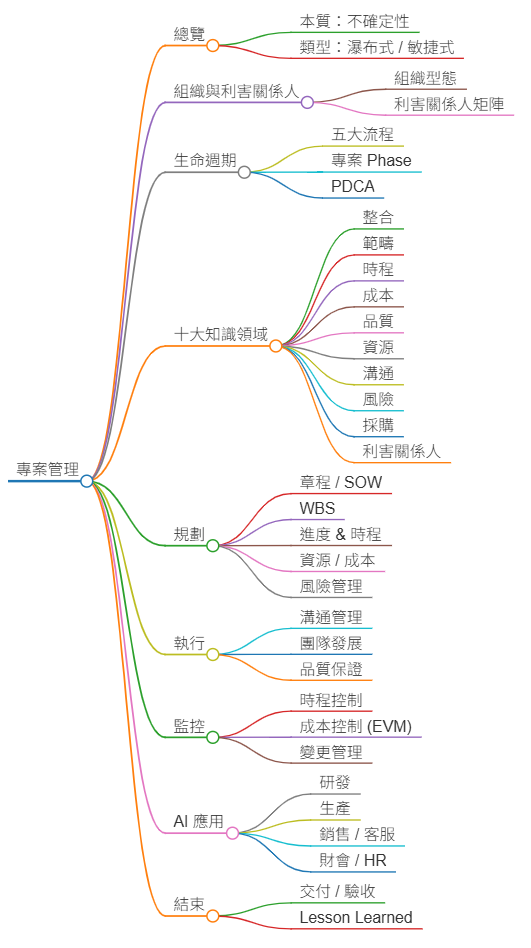

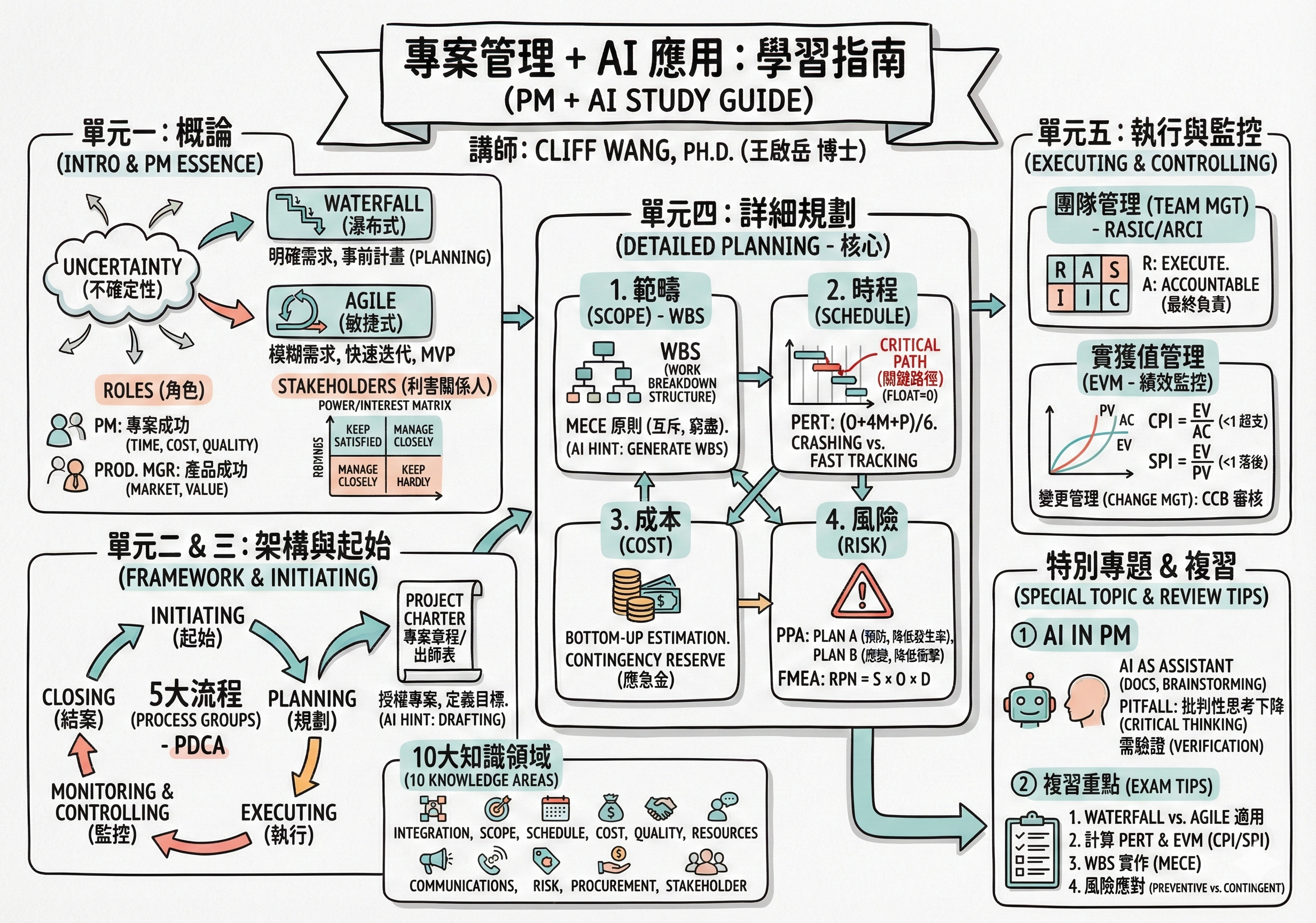

專案管理鳥瞰
管理未來的不確定性,讓團隊在有限資源下仍能穩定靠近目標。
瀑布式重規劃與控制,敏捷式重迭代與回饋,兩者各有最適用場景。
範疇、時程、成本彼此牽動,任何一邊變動都會影響整體平衡。
起始、規劃、執行、監控、結案,形成專案持續校正的循環節奏。
從整合、範疇到利害關係人,建立一套系統性治理專案的視角。
別把 PM 想成「催進度的人」。真正的 PM 是組織中的對齊者、風險預判者、資源整合者與價值交付推動者。
章程與範疇 → WBS → 任務依賴 → 甘特圖與關鍵路徑 → Phase Gate → 資源與成本 → PPA 風險 → 基準與變更 → Kick-off。對應本頁「起始、規劃、監控」三個分頁。
敏捷式 Scrum 看板願景與團隊 → Product Backlog → Sprint 看板 → 燃盡圖 → Scrum 事件 → 速率與發布預測。對應本頁「敏捷 Scrum」分頁。
兩套工具都是單一 HTML 檔,可下載離線使用、不需安裝。建議先讀本頁觀念,再到工具裡動手做一次。
核心觀念測驗
Knowledge Check1. 你的團隊正在開發一款全新的手機 App,市場需求尚不明朗,功能可能隨時需要調整。請問哪種專案管理方法更適合?
2. 在專案管理中,被稱為「三重限制(Triple Constraint)」的三個關鍵要素是什麼?
課程 AI 使用方式
在每個實戰演練按「📋 複製提示詞」,貼到你慣用的 AI 即可。不需要申請帳號或金鑰,也不需要任何設定。
① 複製提示詞
在起始、規劃、監控任一實戰演練,或敏捷 Scrum、AI 工具箱七個分析模型任一項填好欄位,按「📋 複製提示詞」。系統會依 VIBE + TICOE 架構把提示詞組好。
② 貼到你的 AI
ChatGPT/Gemini/Claude/Copilot/DeepSeek/公司內部 AI 都可以。專案的預算、工期、客戶與人力資料留在公司核准的工具裡。
③ 把 HTML 貼回來看
AI 回一段 HTML,整段複製後貼到「HTML 檢視」分頁即可渲染。報表在獨立沙箱中執行。
課後帶走:下載 Skill 檔
每個工具都能匯出一份 SKILL.md,內容就是 VIBE × TICOE 對照表:角色設定、語氣風格、輸出格式、Task/Input/Constraint/Output/Evaluation 全部寫好。Claude 放進 ~/.claude/skills/,Codex 放進 ~/.agents/skills/,ChatGPT/Gemini 則直接把內容貼進對話當系統提示。下次啟動新專案,叫出 skill 就能跑同一套章程與風險邏輯。
⚠️ 機密資料檢查 — 每次複製前都做一次
- 先把要貼的內容分級:公開、內部、機密。內部以上一律不進公開的 AI 服務。
- 先去識別化:客戶與供應商名稱改成 A 公司/B 公司,合約金額、報價、真實預算與人員姓名改成代表性數字或角色;尚未公告的專案、標案與併購計畫一律不要放進去。
- 去識別化之後方法照樣跑得動。你在練的是章程、WBS、風險與 EVM 的思路,不是那組數字。
把專案管理從抽象名詞,變成可操作的治理地圖
五大流程告訴你專案在哪個階段該做什麼,十大知識領域則提醒你有哪些關鍵面向不能漏掉。
起始
確認商業目的、建立專案章程、授權專案經理,定義為什麼值得做。
規劃
把目標拆成 WBS、時程、成本、風險與資源配置,讓專案真正具備可執行性。
執行
推動團隊落地、處理協作與溝通,把規劃轉成可見成果與可用增量。
監控
用 EVM 與變異分析追蹤進度與成本,及早修正偏差,避免專案後段失控。
結案
交付成果、萃取經驗與完成移交,讓組織把這次專案轉成下次的能力資產。
因為很多專案只重執行,不重起始與規劃;或只看進度,不看風險與利害關係人。框架的價值就在於幫你「不漏看關鍵」。
串起所有流程與決策,確保專案不是一堆碎片化活動。
先定義做什麼與不做什麼,避免需求膨脹拖垮專案。
安排工作順序與節點,讓專案節奏可以被追蹤與修正。
掌握資源消耗與預算健康,避免交付前才發現嚴重超支。
不只要交付,更要交付可用、可靠、符合期待的成果。
確保人力、設備與能力配置合理,不讓瓶頸拖垮交付。
把對的人在對的時間拉到同一頁,很多風險其實是溝通失效。
預先思考可能出事的點,建立 Plan A 與 Plan B,降低被動挨打。
當成果仰賴外部供應商時,採購策略會直接影響專案品質與時程。
專案常常不是技術做不出來,而是人沒對齊、期待沒被管理好。
會,只是尺度不同。瀑布式把起始、規劃、執行、監控、結案沿著整個專案走一次;敏捷式在每個 Sprint 裡小規模地重複「規劃 → 執行 →檢視 → 調整」,詳見「敏捷 Scrum」分頁。十大知識領域在兩種做法中都適用。
專案的出師表:Project Charter
起始不是喊一聲開始,而是讓組織確認為何值得做、誰負責推動、什麼算成功。
專案章程是正式批准專案成立的文件,如同諸葛亮的《出師表》。它賦予專案經理權力,也讓所有人知道這個專案的商業意義與邊界。
沒有章程的專案,往往會在開始後才不斷重談目的、角色與目標,導致團隊疲於修補認知落差。
專案緣起與目標:為何要做?要解決什麼商業問題?
專案範疇:包含什麼、不包含什麼?
交付成果與里程碑:最後會交出什麼?重要節點在哪?
利害關係人與高階風險:誰影響成敗?最大的威脅是什麼?
範疇外項目寫清楚,才擋得住開工後的「順便做一下」。例如開店專案:包含店面設計、客源開發、測試營運;不包含二號店選址與線上商城。
每個範疇項目都要有至少一個 WBS 工作包承接。沒有工作包承接的範疇,就是沒有人負責的承諾。
進入條件:商業論證已提出;發起人已指派專案經理。
退出條件:專案章程經發起人簽核;必要條件逐項確認;Kick-off 完成且會議紀錄已發布。
核決人:發起人。
✓ 目標與成功標準可衡量,大家理解一致
✓ 範疇(含不包含)已確認,並對應到 WBS
✓ 每個工作包都有負責人
✓ 各階段審查的條件與核決人已公布
✓ 溝通節奏、會議紀錄與計畫簽核方式已約定
AI 輔助撰寫專案章程
AI Charter Draft起始流程測驗
Initiating Drill1. 專案章程(Project Charter)的最主要作用是什麼?
2. 下列何者「不」是專案章程(Project Charter)通常會包含的內容?
化整為零的藝術:WBS、時程、成本與風險
規劃流程的關鍵,不只是把事情排滿,而是把事情拆清楚,並對可能出錯的地方提早設計應對。
WBS 是規劃流程的核心工具。它依循 MECE 原則,把專案總體工作層層分解成更小、更容易管理與估算的工作包。
拆得夠清楚,時程、成本、資源與責任才能被準確分派;拆不清楚,後面很多問題都會被放大。
工作包要有明確的完成條件;同一個交付物不要在兩個分支重複計算。摘要活動的日期與成本,由底下的工作包彙總而來。
PPA 是專案中的超前部署思維。Plan A 是為可能原因先做預防,Plan B 則是為可能後果先設定 Trigger 與應變方案。
好的 PM 不是等風險發生後再應對,而是先替專案準備第二條路。
如果起始解決的是「值不值得做」,那規劃解決的就是「怎麼做才不會一路救火」。WBS 與 PPA 剛好分別處理「工作拆解」與「風險預判」。
WBS 回答「要做哪些工作」,前置關係回答「先做哪個、再做哪個」。WBS 的上下階層不會自動產生依賴,排程一定要另外連結。
最常用的是 FS(完成→開始):前一項完成,後一項才能開始,必要時可加延遲天數。工期以工作天計,週末與假日不算。
總浮時=最晚開始 − 最早開始,代表這項工作能延後多久而不影響計畫完成日。浮時為 0 的工作串起來就是關鍵路徑,任何一天延誤都會直接延後完工日。
緩衝是 PM 主動加進活動的保護時間,會佔用時程;浮時則是由依賴網路算出來的餘裕。兩者不要混為一談。
範例:四項任務的時程網路(單位:工作天)
| 任務 | 工期 | 前置(FS) | 最早開始–完成 | 最晚開始–完成 | 總浮時 |
|---|---|---|---|---|---|
| A 確認需求 | 3 | — | 0–3 | 0–3 | 0(關鍵) |
| B 詳細設計 | 5 | A | 3–8 | 3–8 | 0(關鍵) |
| C 採購備料 | 2 | A | 3–5 | 6–8 | 3 |
| D 施工組裝 | 4 | B、C | 8–12 | 8–12 | 0(關鍵) |
C 有 3 天浮時:延後 2 天,完工日不變;B 只要延後 1 天,完工日就延後 1 天。所以趕工要投在關鍵路徑上,投在非關鍵任務上不會讓專案提早完成。
把資源分成人力、材料、設備、費用四類,每項寫下單位、單價或日費率與可用數量。WBS 回答「做什麼」,RBS 回答「用什麼做」。
人力成本 = 工期(工作天)× 每日費率 × 投入人數。例:設計師日費率 6,000 元,投入 5 天,人力成本 30,000 元。材料、設備與費用另外逐項列計。
1. 預算檢查:計畫總成本是否在預算上限內?超過就要回頭調整範疇、做法或資源,而不是祈禱執行時會省下來。
2. 尖峰檢查:同一時段需要的人數,有沒有超過可用人數?加了緩衝的期間,人員仍被佔用。超載時要手動做資源平衡:利用非關鍵任務的浮時往後挪,或調整順序、增加人力。
AI 輔助建立 WBS
WBS Builder每個潛在問題以 1–10 分評估三個面向:S 嚴重度(發生後的衝擊)、O 發生度(發生的可能性)、D 難偵測度(越難提早發現分數越高)。
RPN = S × O × D,取分數最高的前 5 項優先佈局,其他列入觀察清單。
Plan A(預防)針對可能原因下手,用來降低 O。
觸發條件/偵測讓問題提早被看見,並決定何時啟動 Plan B,用來降低 D。
Plan B(應變)在問題發生後降低衝擊,用來降低 S 的實際影響。
| 潛在問題 | S | O | D | RPN | 觸發條件 |
|---|---|---|---|---|---|
| 關鍵設備延遲到貨 | 8 | 5 | 6 | 240 | 出貨前 10 天供應商仍未提供出貨單 |
| 主要設計人員臨時請假 | 6 | 4 | 3 | 72 | 同一人負責的關鍵工作包超過 2 個 |
| 測試營運客源不足 | 7 | 5 | 5 | 175 | 開幕前 2 週預約數低於目標的 60% |
AI 輔助風險分析(PPA)
PPA Analyst規劃流程測驗
Planning Drill1. 在建立 WBS 時,MECE 原則指的是什麼?
2. 在 PPA 風險分析中,「為可能發生的原因,預先採取預防措施」屬於哪一類行動?
3. 任務 C 的總浮時是 3 天。若 C 延後 2 天開始,專案的計畫完成日會如何?
4. 某潛在問題的嚴重度 S=8、發生度 O=5、難偵測度 D=7,其 RPN 是多少?
專案的儀表板:EVM、變更管制與階段審查
監控的本質不是事後報告,而是提早看出偏差、提早修正,讓專案還有機會回到正軌。
EVM 將範疇、時程與成本整合在一起衡量,讓 PM 不只是知道花了多少錢,而是知道花出去的錢換回了多少價值。
這是 PM 從「感覺有點落後」走向「能量化指出問題」的重要工具。
SV = EV - PV:負值代表時程落後。
CV = EV - AC:負值代表成本超支。
SPI = EV / PV:小於 1 代表時程效率不佳。
CPI = EV / AC:小於 1 代表成本效率不佳。
因為只在追任務完成數,卻沒把計畫值、實獲值與實際成本放進同一張表。EVM 的價值就在於把「有沒有做完」升級成「做出的價值是否符合成本與進度」。
AI 輔助 EVM 分析
EVM Interpreter基準(Baseline)是經核准的範疇、時程與成本,是 EVM 計算 PV 與判斷偏差的比較依據。基準一旦建立就凍結:不得直接修改,也不接受口頭變更。
計畫健檢全部通過,才建立基準 v1,凍結範疇、時程與成本。
任何變更都以書面變更請求(CR)提出並編號,寫清楚內容與理由。
評估時程(是否在關鍵路徑上、浮時吸收得了嗎)、成本、風險與品質影響。
變更管制委員會決定核准、駁回或有條件核准。
核准就更新基準並升版為 v2、通知相關人;駁回就將計畫還原至基準。
AI 輔助變更影響分析
CR Impact每個階段結束前,用可驗證的進入與退出條件決定能不能往下走,並指定核決人。條件寫成「已簽核」「為 0」「在門檻內」,而不是「大致完成」。
| 關卡 | 進入條件 | 退出條件 | 核決人 |
|---|---|---|---|
| G1 立案審查 | 商業論證已提出;發起人已指派專案經理 | 專案章程經發起人簽核;必要條件逐項確認;Kick-off 完成且會議紀錄已發布 | 發起人 |
| G2 設計審查(基準核准) | G1 通過;需求與限制已確認 | 設計經審查核定且無重大未結議題;範疇、時程、成本基準經核准並凍結 | 發起人、專案經理 |
| G3 建置完成審查 | G2 通過,基準已凍結;資源到位 | 執行類工作包完成並通過內部驗證;已核准變更全數納入 | 專案經理 |
| G4 上線審查(Go/No-Go) | G3 通過;驗收標準已核准 | 測試與驗收簽核;重大問題為 0;時程與成本偏差在門檻內;上線準備度檢核通過 | 發起人 |
| G5 結案審查 | G4 通過並完成導入 | 交付物正式驗收;營運移交完成;財務結清;經驗學習與結案報告發布 | 發起人 |
監控流程測驗
Controlling Drill1. 在 EVM 中,如果你的專案成本績效指標(CPI)為 0.8,這代表什麼?
2. 如果專案的時程變異(SV)為負值(-10,000),這明確表示?
3. 基準已核准凍結後,客戶在會議中口頭要求增加一項功能。專案經理應該怎麼做?
4. 下列哪一個最適合寫成 Phase Gate 的退出條件?
需求會變的時候:用 Scrum 短週期交付
瀑布式靠前期把計畫做完整,敏捷式則承認一開始想不清楚,靠每 1–4 週交付一次可用成果、收集回饋,再決定下一步。
| 比較面向 | 瀑布式(Waterfall) | 敏捷式(Scrum) |
|---|---|---|
| 適用情境 | 範疇明確、變更代價高、受法規或合約約束 | 需求多變、可以早期試用並取得回饋 |
| 規劃方式 | 前期完整規劃:WBS、甘特圖、關鍵路徑、基準 | 逐步細化:Product Backlog 持續排序,每個 Sprint 只細規劃近期工作 |
| 交付節奏 | 依階段推進,由 Phase Gate 放行 | 每個 Sprint 產出符合 DoD 的 Increment |
| 變更處理 | CR → 影響分析 → CCB 核准 → 基準升版 | 新需求進 Product Backlog,由 Product Owner 重新排序;Sprint 中不得危及 Sprint 目標 |
| 進度衡量 | EVM(SPI、CPI)、里程碑、關鍵路徑 | Sprint 目標達成、燃盡圖、速率 |
| 角色重心 | 專案經理統籌計畫與控制 | Product Owner 管價值、Scrum Master 管成效、Developers 管交付 |
| 典型例子 | 廠房擴建、開設門市、設備導入、法規認證 | App 與數位服務、內部系統改善、新產品探索 |
外層用 Phase Gate 管預算、里程碑與上線決策;內層的開發或改善工作用 Sprint 迭代。重點是每一層都清楚「誰決定範疇、用什麼衡量進度」。
Product Owner:為產品價值負責,決定 Product Backlog 的排序。
Scrum Master:為 Scrum 的成效負責,協助排除障礙、引導團隊改善。
Developers:為每個 Sprint 交付可用的 Increment 負責,自己估計工作大小並規劃做法。
Sprint:1–4 週固定長度,裝載其他所有事件。
Sprint Planning:最多 8 小時,決定為什麼做、做什麼、怎麼做。
Daily Scrum:固定 15 分鐘,Developers 檢視朝 Sprint 目標的進展並調整當天計畫。
Sprint Review:最多 4 小時,和利害關係人檢視成果、收集回饋。
Sprint Retrospective:最多 3 小時,選出具體的改善行動。
Product Backlog → 產品目標:所有待辦工作依價值排序,指向同一個長期目標。
Sprint Backlog → Sprint 目標:團隊承諾的是 Sprint 目標,選入的項目只是預測。
Increment → 完成的定義(DoD):符合 DoD 的項目才算 Increment 的一部分。
故事點數、費氏數列、Epic、看板欄位與燃盡圖不是 Scrum 本身的規定,而是常見、可採用的工具慣例。
格式:身為〈使用者〉,我想要〈功能〉,以便〈價值〉。例:身為門市顧客,我想要線上預約服務時段,以便不必到店排隊。
驗收條件描述這一則故事必須符合的行為,例如:「選擇已額滿的時段時,系統顯示其他可預約時段」。
故事太大就往下拆。常用 INVEST 檢查:獨立、可協商、有價值、可估計、夠小、可測試。
排序:Product Owner 依價值、風險與依賴排序,越上面越優先、也越要拆得細。
估點:由 Developers 用相對大小估計,課堂常用費氏數列 1、2、3、5、8、13、21;資訊不足就標「?」,先補資訊再估。
點數 ≠ 工時:點數用於相對大小與團隊預測,工時用於拆解任務與討論產能,不要互相換算。
驗收條件 vs DoD:驗收條件只屬於單一故事;DoD 是所有項目共同的品質標準,例如「通過驗收條件、程式已審查、已部署到測試環境」。
用一句話說明這個 Sprint 要創造的價值,例如「顧客可以完成線上預約並收到確認通知」。
參考近幾個 Sprint 的平均速率與本次可用工時。例:平均 28 點,選入 7 項共 30 點;規劃超過平均速率的 120% 就要警覺過度承諾。
Developers 把故事拆成任務並估計工時,開始 Sprint 後每天更新剩餘工時。
看板欄位常見為「待辦 → 進行中 → 完成」。卡片只有符合 DoD 才能移到完成。
卡住的事記在卡片的「障礙」欄,Daily Scrum 時提出;Scrum Master 協助排除,必要時與 Product Owner 協商範疇。
未完成的項目退回 Product Backlog,由 Product Owner 重新排序,不給部分完成點數。
Sprint Review 是和利害關係人檢視成果、調整 Backlog 的場合,不是驗收關卡;是否發布是另一個商業決定。
第 5 天 Product Owner 加入一則 5 點的故事,曲線因此上升;第 10 天仍剩 3 點,未完成的故事退回 Product Backlog。曲線平平不動,通常代表有障礙或故事拆得太大。
速率=一個 Sprint 內符合 DoD 的故事點數總和。
例:剩餘 Product Backlog 約 120 點,近三個 Sprint 速率 26、30、28 點。
120 ÷ 30 = 4.0;120 ÷ 26 ≈ 4.6 → 預測需要 約 4–5 個 Sprint。用區間表達,不要只給一個數字。
預測的前提是團隊成員、Sprint 長度與估點尺度不變;Backlog 一改,預測就跟著變。只有 1–2 個 Sprint 的資料時,預測非常粗略。
✗ 用速率比較個人或團隊績效(點數尺度各團隊不同,一比就會開始灌點數) ✗ 把點數換算成工時 ✗ 給未完成的故事部分點數 ✗ Sprint 中途硬塞需求而犧牲 Sprint 目標 ✗ 把 Daily Scrum 開成向主管報告進度的會議
AI 輔助建立 Product Backlog
Backlog BuilderAI 輔助 Sprint 健檢與回顧
Sprint Health Check敏捷 Scrum 測驗
Scrum Drill1. 在 Scrum 中,Developers 在 Sprint 開始時「承諾」的是什麼?
2. 關於「驗收條件」與「完成的定義(DoD)」,下列何者正確?
3. 剩餘 Product Backlog 約 120 點,近三個 Sprint 速率為 26、30、28 點。較合理的發布預測是?
4. Sprint 結束時,一則 8 點的故事完成了大約 80%,應如何處理?
把 PM 的重複性思考,交給 AI 加速第一輪輸出
用 AI 幫你產出專案章程、WBS、PPA、EVM 解讀、利害關係人策略、變更影響分析與 Scrum Backlog,但保留最終判斷在 PM 自己手上。
快速整理專案緣起、目標、範疇、里程碑與高階風險。
把大型專案拆成層次清楚的工作包,方便估時、估資源與指派責任。
針對潛在問題先想好 Plan A 與 Plan B,降低專案出事時的混亂程度。
協助快速解讀 SV、CV、SPI、CPI,抓出時程與成本偏差的重點。
幫你整理利害關係人、影響力與對應的溝通節奏,降低協作摩擦。
評估 CR 對範疇、關鍵路徑、成本與風險的影響,整理給 CCB 的核決建議。
把需求轉成使用者故事、驗收條件與排序建議,並草擬團隊的 DoD。
快速產出一頁式專案章程草稿,方便你先對齊專案目的與邊界。
把 AI 產出的 HTML 貼進來,立刻看到報表
手機不用存檔、不用找檔案 App。貼上就渲染,圖表與表格直接呈現。
為什麼需要這個?
ChatGPT、Gemini 這類平台只會把 HTML 當「一段程式碼」回給你,不會產生可下載的檔案。在 iPhone 上要把那段程式碼變成能開的網頁幾乎不可能——所以我們把渲染器直接做在課程網站裡。
複製提示詞
在任一實戰演練區塊按「📋 複製提示詞」,貼到你慣用的 AI。
複製 AI 的回覆
AI 會回一段 HTML 程式碼。整段複製即可——前後多帶了說明文字也沒關係,系統會自動抓出程式碼。
貼到下方,按「渲染報表」
報表立刻出現。可全螢幕檢視,也能下載成 .html 保存。
貼上 AI 回覆
支援整段回覆(含 ``` 程式碼圍欄與前後說明),也支援只貼純 HTML。
安全說明:報表在獨立沙箱中執行,無法讀取本頁面的任何資料。內容只留在你的瀏覽器,不會上傳。
下載說明:電腦端會直接存檔;iPhone 會跳出分享選單,可選「儲存到檔案」。
從 PM 管理者,進化成 AI 強化型交付領導者
AI 不會取代 PM 的判斷力,但會明顯拉高 PM 在規劃、分析、整理與溝通上的速度與一致性。
- ✓一個本質: 專案管理的核心是管理未來的不確定性。
- ✓兩種典型: 依專案特性靈活運用瀑布式與敏捷式的不同節奏。
- ✓五大流程: 依照起始、規劃、執行、監控、結案的順序持續校正與交付。
- ✓十大知識領域: 從整合、時程、成本到利害關係人,建立系統性治理能力。
- ✓瀑布式治理: 關鍵路徑看時程、RBS 看成本、SOD/RPN 排風險,基準與 CR 管變更,Phase Gate 決定放行。
- ✓敏捷式交付: 以 Sprint 目標、DoD、燃盡圖與速率,在需求多變時穩定交付並持續調整。
- ✓AI 賦能: 在專案章程、WBS、PPA、EVM、變更分析、Backlog 與溝通策略上大幅提升第一輪產出速度。
- ✓PMBOK 7 展望: 更強調價值交付、僕人式領導與系統思維,值得持續關注。
- ✓最終目標: 用人腦的策略智慧與批判性思維,駕馭 AI 的分析與執行速度。
下載課程練習檔,搭配本頁的 EVM 與專案分析工具一起使用。
瀑布式專案計畫從章程、WBS、關鍵路徑到基準與變更,完整演練一份可核准的計畫。
敏捷式 Scrum 看板從 Product Backlog、Sprint 看板到燃盡圖與速率預測,跑完一個 Sprint。
PM 的價值不是幫團隊填更多表,而是幫組織更穩地把價值交出去。
